中火第一部燃氣機組原訂今試俥 綠營爆市府又卡1個半月未准許可

自由電子報

更新於 10小時前 • 發布於 10小時前

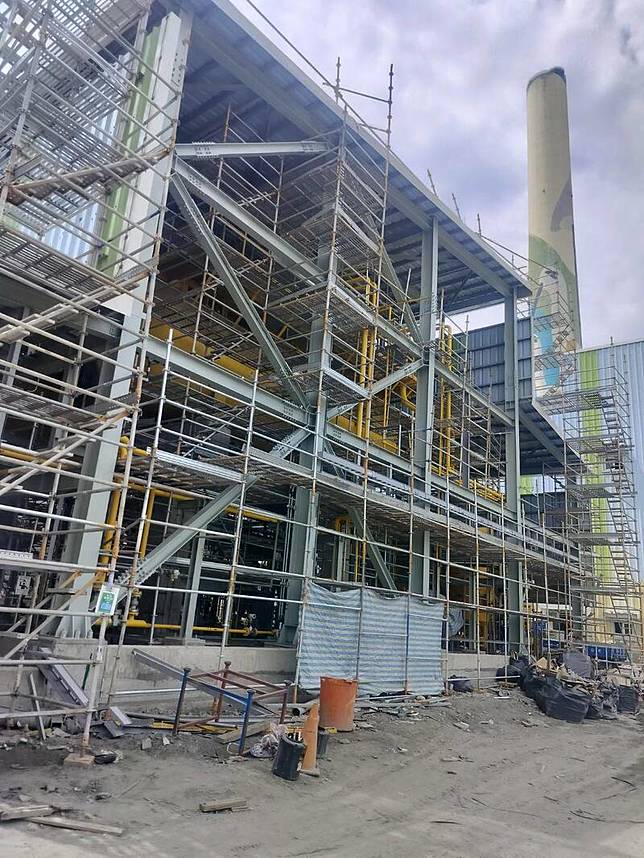

綠營爆中火第一部燃氣機組原訂今試俥,中市卡1個半月未准駁試俥許可。(圖:市府提供)
綠營爆中火第一部燃氣機組原訂今試俥,中市卡1個半月未准駁試俥許可。(圖:市府提供)

〔記者蘇孟娟/台中報導〕台中市長盧秀燕一再批評台中火力發電廠火力全開影響空品,台中市議員張家銨、江肇國等人今質疑,盧市府前卡燃氣機組15個月,如今一號燃氣機組原訂6月9日試俥,結果公文仍卡在市府未審核,盧市府卡燃氣動作不斷,卻回頭指責中火燃煤火力全開,大玩兩面手法;環保局長陳宏益指出,之前因要求補件,會加速審查這週會發給試俥許可。

張家銨指出,中火屢被當政治提款機,實情是中火興建燃氣機組審查被盧市府卡了15個月,好不容易第一部燃氣機組蓋好申請試俥100天,竟又被卡,從今年1月2日第一次送件,2月5日第2次送件,結果很快被退件,吊詭的是到4月21日第5次送件,卻到現在卡1個半月未准駁,根本拖好拖滿。

江肇國指出,大家期待中火第1部燃氣機組能儘快上線,但前提要能先點火試俥,中火今年起就送報試俥公文,盧市府一直未放行,甚至第5次送件迄今卡1個半月不審,之前卡建照15個月,結果被中央直接發照,現在改擋試俥,明明是大好事,卻想盡辦法擋燃氣上線,甚至盧秀燕之前還說台電「不知道會放什麼小動物」來影響發電,這種話出自堂堂市長之口,令人難以接受。

江肇國還質疑,中火致力減煤減排,即使被盧市府稱火力全開,台中空品仍是綠燈,反是台中焚化爐老舊污染,盧市府接手6年尚未能改建,該做的不做,「嘴別人最簡單」。

陳宏益指出,因是中火首部能發1300MW的天然氣機組,發電量大,因此審查嚴謹,之前要求補件,上週也去過中火看仍是工地,過程透明,並非針對中火刻意刁難。

盧秀燕也說,因為發電量太大,安全是最重要的考量,市府若未協助怎可能有現在試俥的結果,若要阻擋一開始就擋了,台中會積極協助,台電一定要確保安全。

包括張家銨及江肇國均打臉她,之前就卡建照卡15個月,是中央直接發照,她開始確實有阻擋是事實。陳宏益強調,會在本週完成審查發給試俥許可。

中火第一部燃氣機組原訂今試俥,綠營爆中市又卡1個半月未准許可。(記者蘇孟娟攝)
中火第一部燃氣機組原訂今試俥,綠營爆中市又卡1個半月未准許可。(記者蘇孟娟攝)
